第二节 公路工程质量检验与评定
一、基本规定【重点考察】
二、数理统计方法评定的检查项目
《公路工程质量检验评定标准》JTG F80/1-2017
【早年重点考察,近年教材删减,检测师考生学习】
三、路基土石方工程
四、排水工程
五、防护与支挡工程
六、路面工程
七、工程项目验收鉴定
八、高边坡路基设计与安全施工
《公路工程竣(交)工验收办法》(交通部令2004年第3号)
《公路工程竣工验收细则》 (交公路发〔2010〕65号)
《公路工程质量检验评定标准》JTG F80-2017:是各等级公路新建、改扩建工程施工质量的检验评定和验收的依据。
注意考点:等级范围/建设类型,注意多选题!
【2019检测师】《公路工程质量检验评定标准》适用于( )施工质量的检验评定。
A.新建工程 B.改建工程 C.扩建工程 D.日常养护工程
【答案】ABC【解析】《公路工程质量检验评定标准》是各等级公路新建、改扩建工程施工质量的检验评定和验收的依据。
【2022检测师】根据《公路工程质量检验评定标准》(JTGF80/1-2017),属于质量保证资料内容的有( )。
A.混凝土试验报告 B.隐蔽工程施工记录
C.施工组织设计 D.地基处理记录
【答案】ABD
3.工程质量评定
应按分项工程、分部工程、单位工程、合同段和建设项目逐级评定。
工程质量等级分为合格与不合格。(没有优秀等级别)
【分项、分部、单位工程】评定合格的3要素:资料+外观+子项目合格!
【分项工程】 评定合格应符合: |
【分部工程】 评定合格应符合: |
【单位工程】 评定合格应符合: |
1.检验记录应完整。 2.实测项目应合格。 3.外观质量应满足要求。 |
1.评定资料应完整。 2.分项工程及实测项目应合格。 3.外观质量应满足要求。 |
1.评定资料应完整。 2.所含分部应合格。 3.外观质量应满足要求。 |
【2024检测师】3.公路工程质量鉴定时,某分部工程的质量等级评定为不合格,但不属于严重质量缺陷问题,整修后经重新鉴定达到了合格水平。若包含该分部工程的单位工程评定得分为91分,其质量等级评定为( )。
A.优良 B.中等 C.合格 D.不合格
【答案】C
【2024助理】根据《公路工程质量检验评定标准》(JTGF80/1-2017),工程质量等级分为( )。
A.优良 B.合格 C.基本合格 D.不合格
【答案】B、D【解析】P14:工程质量等级分为合格与不合格。
评定为不合格的分项工程、分部工程,经返工、加固、补强或调测,满足设计要求后,可重新进行检验评定。
所含单位工程合格,该合同段评定为合格;
所含合同段合格,该建设项目评定为合格。
【2019师】 不合格的分项工程经返工、加固满足设计要求后可以重新进行检验评定。
(正确)
【2022检测师】根据《公路工程质量检验评定标准》(JTGF80/1-2017),工程质量等级分为( )。
A.优良 B.合格 C.基本合格 D.不合格
【答案】BD
【2022检师】分项工程中的所有实测项目均合格,可判定该分项工程合格。
(错误)【解析】评定合格的3要素:资料+外观+子项目合格!
【2021检师】评定为不合格的分项工程,经返工、加固、补强后,满足( )要求后,可重新进行检验评定。
A.业主 B. 监理 C.设计 D.监督
【答案】C
二、数理统计方法评定的检查项目(弱化考察)
《公路工程质量检验评定标准》JTG F80/1-2017
1)压实度评定
个检查值的偏差不超过单点合格值来计算合格率;当厚度代表值小于设计厚度减去代表值允许偏差时,该评定路段厚度不合格,相应分项工程应评为不合格。
数理统计方法的合格判定规则 :
①任意单点不突破极值要求!(并非所有项目都有极值要求)
②代表值≥规定值(规范给出);
③合格率满足要求(关键项目≥95%;一般项目≥80%)

【补充】土方路基压实度评定
压实度又称夯实度,指的是土或其他筑路材料压实后的干密度与标准最大干密度之比,以百分率表示。判定合格的条件:
①任意单点不低于极值;(极值是规定值-5%)
②代表值≥规定值; (规定值取自质量评定标准)
③合格率≥95%; (合格标准是规定值-2%)
【2018助理】某评定路段的路基压实度规定值为95%,实测压实度代表值96%,以下说法正确的有( )。
A.该评定路段压实度合格 B.若单点测值均不小于93%,则合格率为100%。
C.若有实测单点比实度小于规定极值,该评定路段压实度不合格
D.仅根据以上数据无法判断该路段压实度是否合格
【答案】BCD【解析】路基、基层和底基层:K≥K0,单点压实度K=规定值减2个百分点时,评定路段的压实度合格率为100%;当K≥KO,单点压实度K全部大于或等于规定极值K,按测定值不低于规定值减2个百分点的测点数计算合格率。
【2020师】对路基弯沉评定,当弯沉代表值小于设计弯沉值时,相应分项工程为不合格。
(错误)【解析】弯沉是越小越好,弯沉代表值小于设计弯沉值时,相应分项工
2.土方路基
(1)基本要求【略】
(2)实测项目
关键项目:弯沉+压实度
一般项目:纵断高程、中线偏位、宽度、平整度、横坡和边坡
(3)土方路基外观质量要求:
①路基边线与边坡不应出现单向累计长度超过50m的弯折。
②路基边坡、护坡道、碎落台不得有滑坡、塌方或深度超过100mm的冲沟。
【2018助理】土方路基实测项目中,弯沉是关键项目。

【答案】√,土方路基实测项目有压实度、弯沉、纵断高程、中线偏位、宽度、平整度、横坡和边坡,其中关键项目为压实度和弯沉。
【2020助理】以下土方路基交工验收的实测项目中,属于关键项目 的是( )。
A.平整度 B.中线偏位 C.压实度 D.边坡
【答案】C
【2023助理】土方路基交工验收时,下列实测项目中属于关键项目 的是( )。
A.平整度 B.弯沉 C.中线偏位 D.边坡
【答案】B
【解析】土方路基实测项目有压实度、弯沉、纵断高程、中线偏位、宽度、平整度、横坡和边坡,其中关键项目为压实度和弯沉。
【2023检测师】下列检查项目中属于土方路基实测关键项目的是( )。
A.平整度 B.压实度 C.宽度 D.横坡
【答案】B【解析】土方路基实测项目有压实度、弯沉、纵断高程、中线偏位、宽度、平整度、横坡和边坡,其中关键项目为压实度和弯沉。
3.填石路基
(1)基本要求【略】

(2)实测项目关键项目:压实+弯沉 【不是压实度!!】
(3)外观质量:路基边线与边坡不应出现单向累计长度超过50m的弯折。
【2018助理】以下属于填石路基检查项目的有( )。
A.平整度 B.弯沉 C.压实度 D.中线偏位
【答案】ABD
4.软土地基处理【较少考察,复习性价比低】
(1)基本要求【9条,备考注意其中3条】

②砂垫层:应分层碾压施工;砂垫层宽度应宽出路基边脚0.5—1.0m,两侧端以片石护砌;砂垫层压实度≥90%。
③反压护道:护道高度、宽度应满足设计要求,压实度不低于90%。
④袋装砂井、塑料排水板:沙袋和塑料排水板下沉时不得出现扭结、断裂等现象;井(板)底高程应满足设计要求,塑料排水板超过孔口的长度应伸入砂垫层不小于500mm。
(2)软土地基处置实测项目
【规律】排水结构物均为竖向构件
关键实测项目:材料强度+关键尺寸(把握规律)
粒料桩、加固土桩、水泥粉煤灰碎石桩、刚性桩
规律:掺加无机结合料的,强度为关键实测。
5.土工合成材料【略】
四、排水工程【备考仅注意关键实测项目】

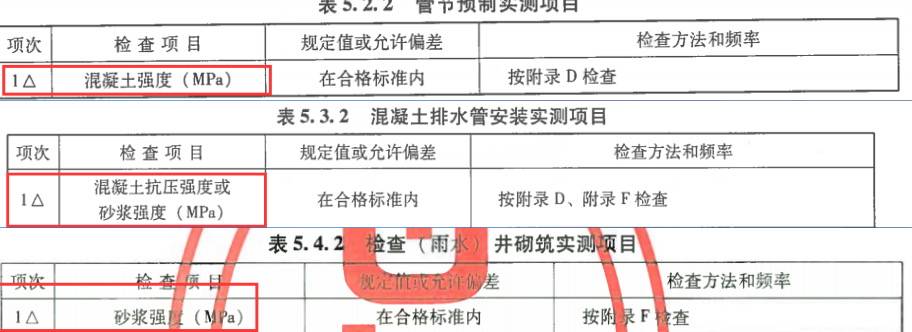

管节预制,混凝土排水管,检查井,土沟,浆砌水沟,
盲沟,排水泵站沉井,沉淀池【关键实测:材料强度】
五.防护与支挡工程
1.一般规定
砌体、片石混凝土挡土墙当平均墙高大于或等于6m且墙身面积大于或等于1200㎡时为大型挡土墙,每处应作为分部工程进行检验。
桩板式、锚杆、锚定板等组合式挡土墙,每处应作为分部工程进行检验。

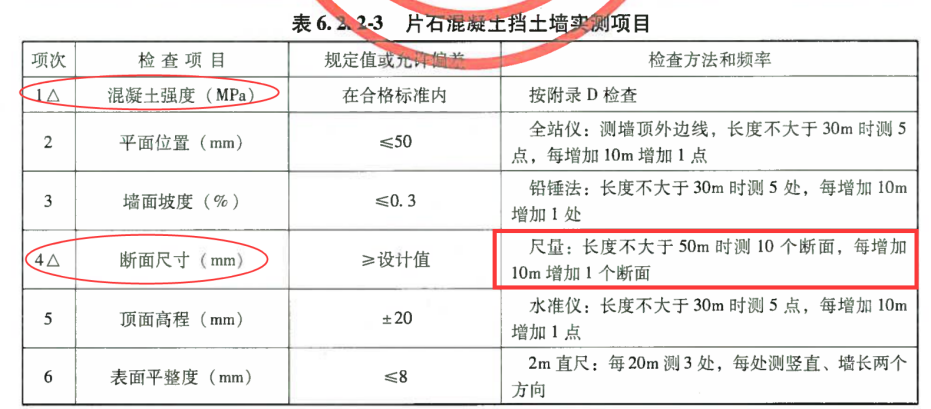

2.砌体、片石挡土墙
(1)基本要求【略】
(2)实测项目【规律】
挡土墙的关键实测项目:材料强度+尺寸
(3)外观质量
浆砌缝开裂、勾缝不密实和脱落的累计换算面积不得超过该面面积 的1.5% ,且单个最大换算面积不应大于0.08㎡。换算面积应按缺陷缝长度乘以0.1m计算。
【2019助理】浆砌挡土墙实测项目中属于关键项目的有( )。
A.表面平整度 B.砂浆强度 C.断面尺寸 D.墙面坡度
【答案】BC
【解析】挡土墙的实测项目:强度(砂浆?混凝土?)+尺寸!这种考察关键实测的,基本每年都会考1-2分。把老师归纳的几条记清楚就可以了。不重要的不需要记忆!

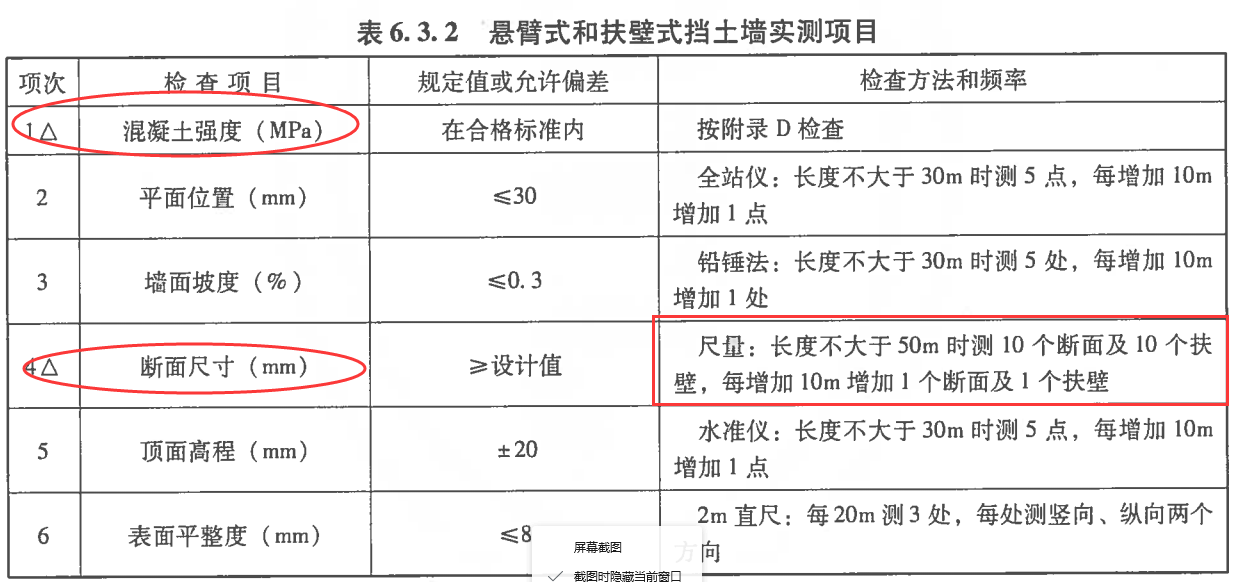

3.悬臂式,扶壁式挡土墙
4.锚杆、锚定板和加筋挡土墙
筋带、拉杆实测项目
锚杆实测项目
【锚固类的,抗拔力是关键实测】
面板预制实测项目

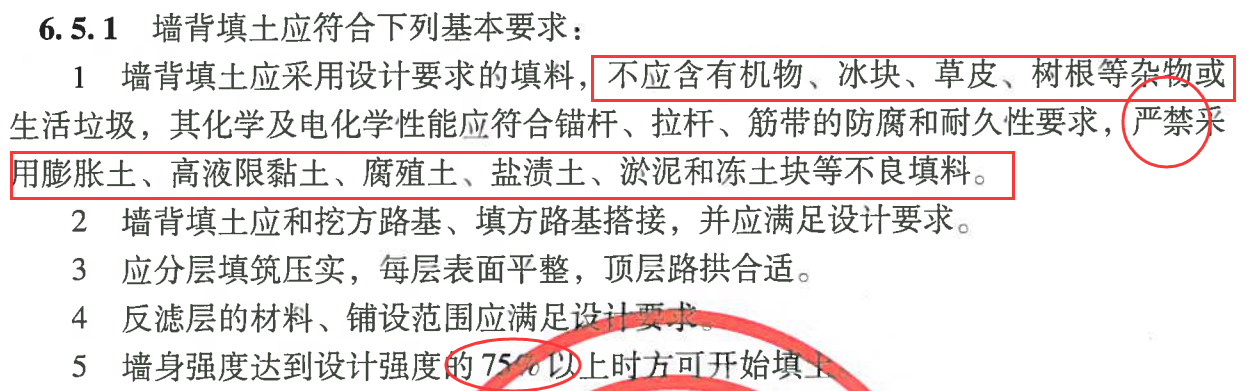

5.墙背填土
【2023助理】加筋挡土墙内填土的压实度要求与路基相同。
(错误)【解析】锚杆、锚定板和加筋挡土器距面板1m范围以内压实度要求在《公路工程质量检验评定》2017版中单列一张表,其他部分填土和其他类型挡土墙填土的压实度要求均与路基相同。
6.边坡锚固防护
【2024助理】边坡锚固防护质量检验评定的锚杆、锚索实测项目中属于关键项目的是( )。
A.锚杆、锚索抗拔力 B.张拉伸长率 C.锚孔深度 D.锚孔位置

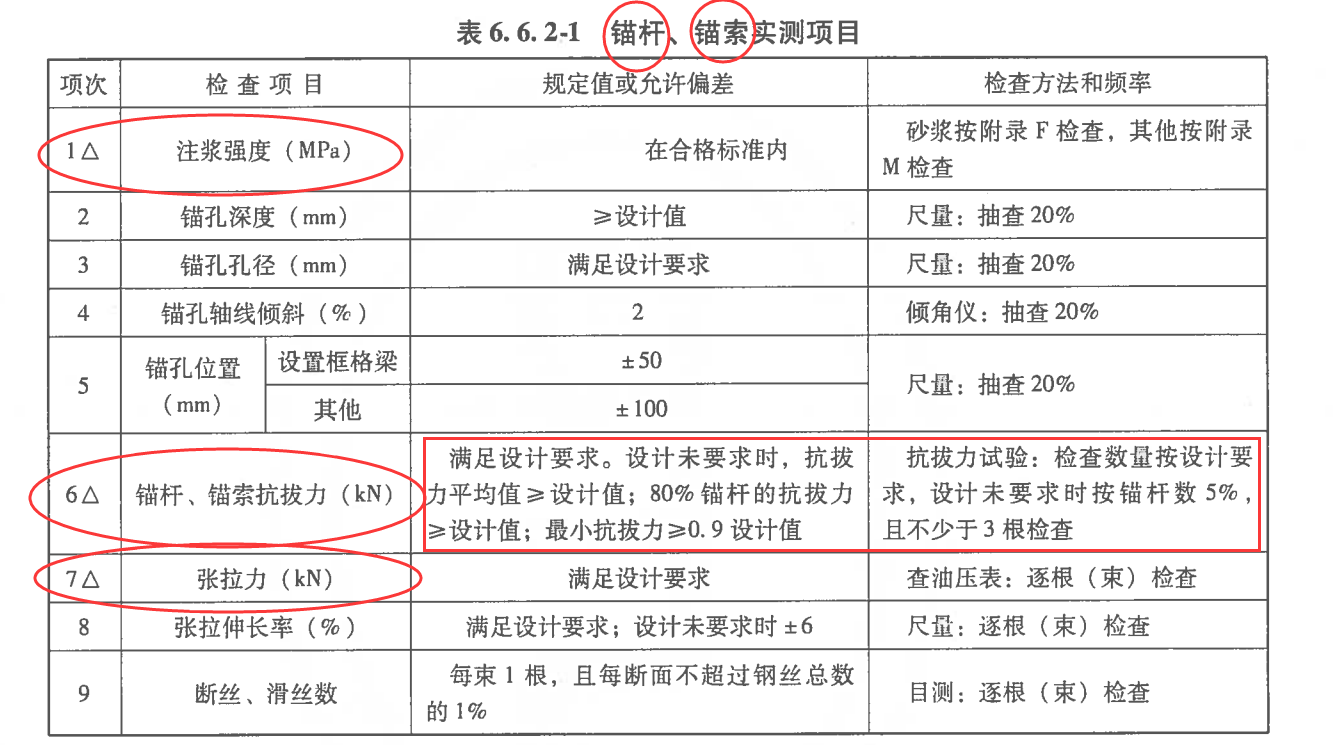

【答案】A【解析】锚杆、锚索实测项目有注浆强度;锚杆、锚索抗拔力;张拉力。
【以下未曾考察,略】
7.土钉防护
8.砌体坡面防护
9.石笼(略)
10.砌石构筑物(略)
11.导流工程(略)
六.路面工程
1.一般规定
路面工程的实测项目规定值或允许偏差应按高速公路、一级公路和其他公路两档确定,路面结构层厚度检验标准均为允许偏差。
垫层应按相同材料的底基层检验。
水泥混凝土上加铺沥青面层的复合式路面,两种结构均应进行检验评定。
水泥混凝土路面结构可不检查抗滑构造深度;
沥青面层可不检查弯沉。
粒料基层完工后应及时洒布透层油并铺筑封层,透层油透入深度应不小于5mm,无机结合料稳定材料基层透层油透入深度宜不小于3mm。
【2021检师判断】在水泥混凝土上加铺沥青面层的复合式路面,只需对沥青面层通行检验评定。(错误)
【解析】水泥混凝土上加铺沥青面层的复合式路画,两种结构均应进行检验评定。其中,水泥混凝土路面结构可不检查抗滑构造深度,平整度应符合相应等级公路的标准;沥青面层可不检查弯沉。
【2020助理】无机结合料稳定材料基层施工完成后应及时撒布透层油,透入深度宜不小于( )。
A.3mm B.4mm C.5mm D.6mm
【答案】A【解析】粒料基层完工后应及时洒布透层油并铺筑封层,透层油透入深度应不小于5mm,无机结合料稳定材料基层透层油透入深度宜不小于3m。
2.水泥混凝土面层
(1)基本要求【略】
(2)水泥混凝土面层实测项目【没有弯沉、没有弯沉、没有弯沉】
关键项目:弯拉强度、板厚度

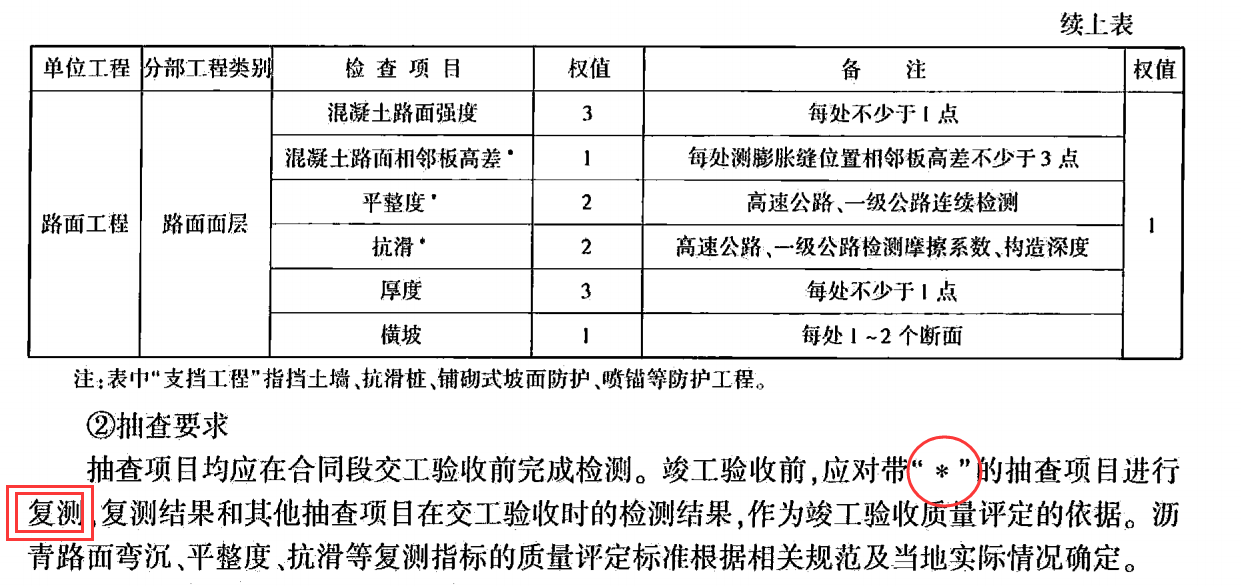

一般项目:平整度、抗滑构造深度、横向力系数、相邻板高差、纵横缝顺直度、中线平面偏位、路面宽度、纵断高程、横坡、断板率。
【2021助理】水泥混凝土路面施工质量的检查项目中不包括弯沉。
【答案】(正确)
【2021检师多选】水泥混凝土路面铺筑完成后,检测人员应检测( )等参数进行施工质量评定。
A.弯沉 B.板厚度 C.平整度 D.弯拉强度
【答案】BCD【解析】见《质量评定标准》表格: 水泥混凝土路面不检测弯沉值。
【2024助理】13.检测人员对新建水泥混凝土路面的施工质量进行检查时不包括( )项目。
A.弯拉强度 B.板厚度 C.弯沉 D.相邻板高差
【答案】C【解析】水泥混凝土路面实测项目中不包含弯沉。
3.沥青混凝土面层和沥青碎(砾)石面层
(1)基本要求【略】
(2)实测项目 关键项目:压实度、厚度、矿料级配、沥青含量
一般项目:平整度、弯沉值、渗水系数、摩擦系数、构造深度、中线平面偏位、纵断高程、宽度、横坡、马歇尔稳定度。
(3)外观质量
①表面裂缝、松散、推挤、碾压轮迹、油丁、泛油、离析的累计长度不得超过50m。
②搭接处烫缝应无枯焦。
③路面应无积水。
【2021助理】下列沥青混凝土面层实测项目中属于关键项目的是( )。
A.平整度 B.弯沉 C.压实度 D.摩擦系数
【答案】C【解析】关键实测:压实度、厚度、矿料级配、沥青含量。
【2021检师】在沥青混凝土路面交工验收时,平整度的合格率应不低于( ),否则该检查项目为不合格。
A.80% B.85% C.90% D.95%
【答案】A【解析】沥青混凝土的关键项目有四个:压实度、厚度、沥青含量和矿料级配。其他都是一般项目,合格率应不低于80%。
4.沥青贯入式面层:厚度、矿料级配、沥青含量
5.沥青表面处置面层:厚度
6.稳定土基层和底基层
(1)基本要求【略】
(2)实测项目关键项目:压实度、厚度、强度
7.稳定粒料基层和底基层
(1)基本要求【略】
(2)实测项目 关键项目:压实度、厚度、强度
(3)外观质量:表面连续离析不超过10m,累积离析不超50m。
8.级配碎(砾)石基层和底基层
关键实测项目:压实度、厚度
外观质量:表面连续离析不超过10m,累积离析不超50m。
9.填隙碎石(矿渣)基层和底基层
关键实测项目:固体体积率、厚度
外观质量:表面连续离析不超过10m,累积离析不超50m。
10.路缘石
11.路肩
路基路面:关键实测项目的规律
①层状结构必有:厚度
②涉及水泥石灰粉煤灰必有:强度
③压实工艺必有:压实度(填隙碎石、填石路基是其他指标)
结构层名称 |
层状 |
压实工艺 |
有无水泥石灰 |
其他 |
水泥混凝土路面 |
板厚 |
|
弯拉强度 |
|
沥青混合料路面 |
厚度 |
压实度 |
|
矿料级配 沥青含量 |
填隙碎石基层 |
厚度 |
固体体积率 |
|
|
级配碎石基层 |
厚度 |
压实度 |
|
|
稳定土(底)基层 |
厚度 |
压实度 |
强度 |
|
稳定粒料(底)基层 |
厚度 |
压实度 |
强度 |
|
七、工程项目验收鉴定
1.公路工程验收阶段:交工验收+竣工验收
【2023/2020助理】公路工程验收分为交工验收和竣工验收两个阶段。( )
2.交(竣)工验收内容
竣工验收针对宏观项目角度,关键词有综合***,听取***;
而竣工验收是微观层面,关键词是检查***,针对工程实体、合同、资料、施工等等。
(1)交工验收主要工作内容(熟悉即可)
①检查合同执行情况。
②检查施工自检报告、施工总结报告及施工资料。
③检查监理单位独立抽检资料、监理工作报告及质量评定资料。
④检查工程实体,审查有关资料,包括主要产品的质量抽(检)测报告。
⑤核查工程完工数量是否与批准的设计文件相符,是否与工程计量数量一致。
⑥对合同是否全面执行、工程质量是否合格做出结论。
⑦按合同段分别对设计、监理、施工等单位进行初步评价。
(2)竣工验收主要工作内容(熟悉即可)
①成立竣工验收委员会。
②听取公路工程项目执行报告、设计工作报告、施工总结报告、监理工作报告及接管养扩单位项目使用情况报告。
③听取公路工程质量监督报告及工程质量鉴定报告。
④竣工验收委员会成立专业检查组检查工程实体质量,审阅有关资料,形成书面检查意见。
⑤对项目法人建设管理工作进行综合评价。审定交工验收对设计单位、施工单位、监理单位的初步评价。
⑥对工程质量进行评分,确定工程质量等级,并综合评价建设项目。
⑦形成并通过《公路工程竣工验收鉴定书》。
⑧负责竣工验收的交通运输主管部门印发《公路工程竣工验收鉴定书》。⑨质量监督机构依据竣工验收结论,对各参建单位签发“公路工程参建单位工作综合评价等级证书”。
【2024检师多选】属于交工验收阶段的主要工作内容有( )。
A.检查施工合同的执行情况 B.评价工程质量
C.对项目法人建设管理工作进行综合评价 D.对参建单位的工作做出整体性综合评价
【答案】A、B
4.工程质量鉴定

【2018助理】竣工验收工程实体检测中涵洞检查不少于总数的( )%,且每种类型抽查不少于( )座。
A.10,1 B.20,1 C.10,2 D.20,2
【答案】A
【解析】涵洞的结构尺寸和流水面高程抽查不少于总数的10%且每种类型抽查不少于1道。
(3)抽查项目【从未考过】
(4)外观检查
工程外观存( )时,建设项目不予验收。
①存在严重缺陷
②工程存在安全隐患
③已降低服务水平
(5)内业资料审查
4.工程质量等级的评定
(1)分部工程质量鉴定方法【从未考过】
