第二节 开挖方法

主要开挖方法有全断面法、台阶法、弧形导坑留核心土法、双侧壁导坑法、中隔壁法及交叉中隔壁法等。

隧道开挖方法的选择应根据围岩级别、隧道长度、断面大小、支护结构、工期要求、机械设备配置及出渣条件等综合确定。

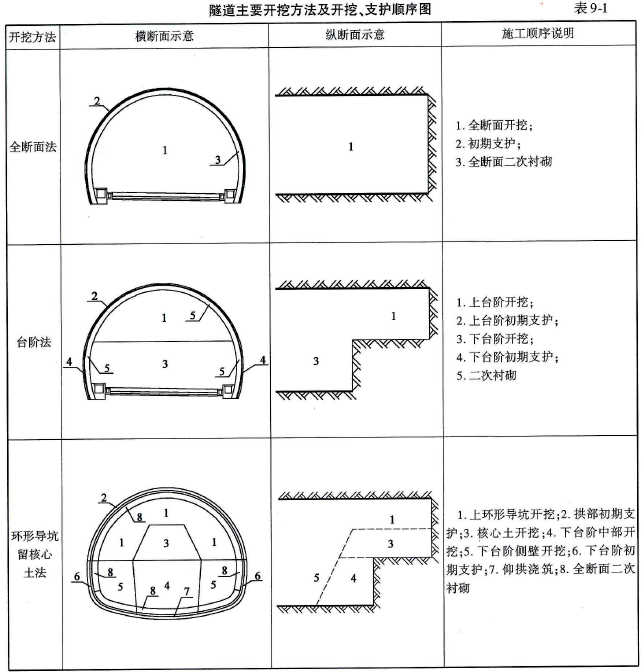

(1)全断面法可用于级围岩两车道及以下跨度的隧道开挖。围岩三车道隧道也可采用全断面法开挖。

(2)台阶法可用于级围岩两车道及以下跨度的隧道。V级围岩两车道及以下跨度的隧道在采用了有效的预加固措施后,也可采用短台阶法或超短台阶法开挖。

(3)弧形导坑留核心土法可用于级围岩两车道以下跨度的隧道、级围岩三车道隧道或一般土质隧道。

(4)中隔壁法(CD法)或交叉中隔壁法(CRD法)适用于级围岩、浅埋、大跨、地表沉降需严格控制的情况。

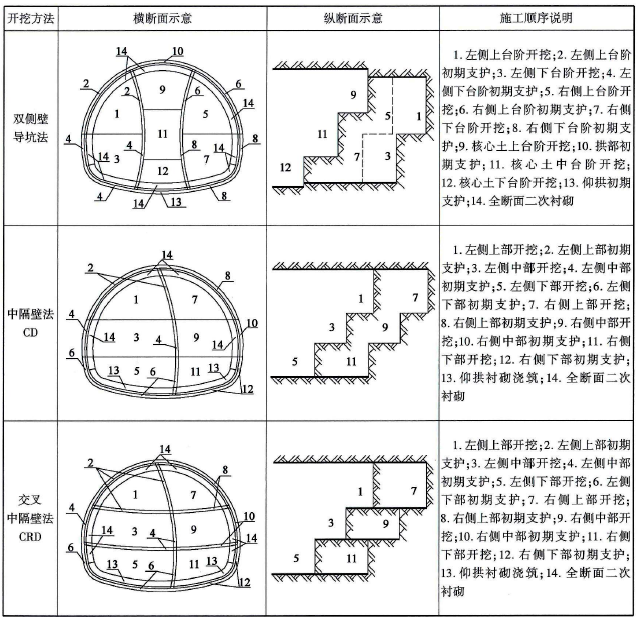

(5)双侧壁导坑法适用于级围岩、浅埋、大跨及地表下沉量要求严格的情况。

2017单选】隧道开挖时,I级围岩两车道及以下跨度的隧道开挖时常用( A )开挖。

A.全断面法 B.弧形导坑留核心土法 C.台阶法 D.双侧壁导

2021助理综合】选择隧道开挖方法应综合考虑的因素有( ABCD )。

A.断面大小 B.二衬类型     C.围岩级别 D.工期要求

2018综合】下面隧道开挖方法说法正确的是( ABD )。

A.全断面法可用于Ⅰ-Ⅲ级围岩两车道及以下跨度的隧道开挖

B.台阶法可用于Ⅲ-IV级围岩两车道及以下跨度的隧道开挖

C.弧形导坑留核心土法可用于Ⅱ-IV级围岩或一般土质隧道开挖

D.双侧壁导坑法可用于V级围岩隧道开挖

2018判断】中隔壁法和交叉中隔壁法宜用于V级围岩深埋隧道的开挖。×
